发布时间:2024-02-22 作者:杨小晴 来源:三公司 字号:[ ]

人勤春来早,奋斗正当时,太平岭核电项目严阵以待,提前规划,铆足干劲,全力奋战,勇夺现场施工“开门红”!

太平岭核电站作为国家首个生态核电示范项目,质量、环保要求高,项目依山傍海,利用清洁能源实现生态循环的可持续发展,可以有效促进地方经济发展,保障能源结构,助力国家“双碳”目标的完成。公司承建项目的基础处理工程,可以为核岛蓄能打下坚实的基础。

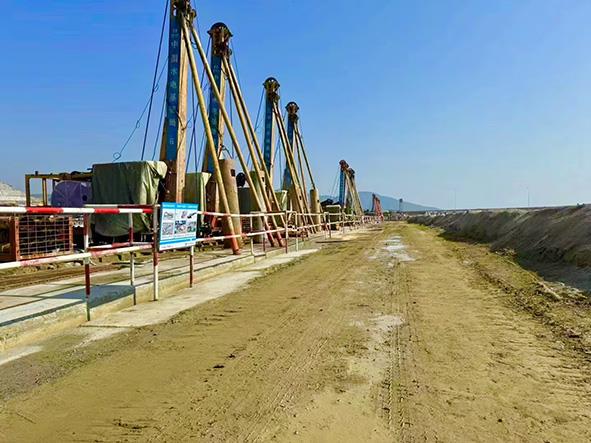

据了解,自春节后,项目部施工进入满负荷施工状态,现已完成地下连续墙造孔成槽约1174立方米,3#常规岛自防渗部分已全部完工,地下连续墙及帷幕灌浆、东防波堤正在做好施工临建导墙及地质勘探等工作。

目前,项目主体正处于全面转入东防波堤关键工作面交付的关键期,加之沿海地区即将进入雨季,气温较低,有利于混凝土施工的温度控制,项目团队计划充分抓好施工黄金期,提前筹划完成地下连续墙施工任务,预计今年最迟七月份完成整体工作面交付任务,切实做到优质履约,为公司多元业务深耕注入更多活力。




【责编:李金珂】
