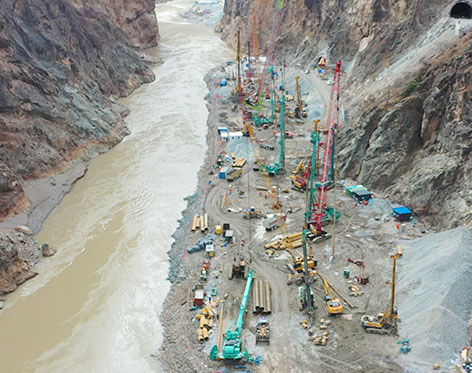

5月7日凌晨,拉哇水电站上游围堰超深振冲碎石桩一期a区最后一个振冲碎石桩(ia-3611#)完成,标志着项目汛前节点目标圆满完成,较业主要求的节点提前3天。
公司承建的拉哇水电站上游围堰超深振冲碎石桩一期工程共划分为a、b两区。a区共计947根振冲桩。施工过程中,设计优化128根,实际施工819根,累计有效成桩28632米。
在全国上下抗击疫情之时,拉哇项目两手抓、两手硬,一方面把疫情防控作为一项政治任务来抓。另一方面狠抓复工复产,念好施工生产“争”“精”“新”三字诀,保证了度汛节点。
“争”字开路
“时间不等人,只有人去赶时间”这是项目经理牟毓最常说的一句话。项目部意识到,施工生产没有“争”的意识是不行的。
受疫情影响,不少人对今年施工生产任务的态度不甚乐观。特别是像拉哇项目--需在汛期完成的工程。工期缩短近一半,但施工任务却不变。在这个关键时候,项目党支部书记站了出来,号召大家稳定心,保证生产。总体概括起来就是一个“争”字,争时间!争速度!争效率!
在“争”字诀的鼓舞下,工程部同志跑现场、磨图纸、研方案。努力在施工工艺,工序衔接,生产安排等环节争时间、争效率。不少同志下班回到营地自愿加班,把失去的时间争回来,要为项目争得一个好成绩。一场与时间赛跑的接力赛拉开序幕。有人半夜点灯研读施工方案,有人核对施工计划完成情况,有人分析成本精打细算,终于在5月7日凌晨,振冲碎石桩a区全部施工完成,保证了度汛节点。
“精”字当头
质量是工程的生命线,项目部一直秉承着“质量是第一竞争力”的理念,要求每一工序都要做到最好。在工期如此紧张的情况下,工程质量最考验人的是细心和精心。
项目领导班子意识到工程质量的“精”字诀,就是高标准、严要求,精益求精,尽最大可能性力求把每一件事做到最好。在振冲施工过程中,技术人员查阅了大量资料,测量人员计算纷繁复杂的数据,从工程技术到地形地貌,从建设条件到后勤保障,项目部全体职工见证了进度图上的小蓝点日益增多(每施工完成一根桩就在桩位上涂上小蓝点),这每一个蓝点背后都是大家辛勤付出的汗水。项目总工刘保柱看着进度图感叹到:“a区从0到819个小蓝点,不容易啊。”
开工以来,时间紧、任务重,但是该项目部依然挤出时间组织学习和培训,采取微讲堂形式,对西藏m项目、拉哇前期试验施工经验进行讨论学习,结合项目实际情况,对施工生产中的重难点进行培训,以提高管理人员的技术素质和责任素质。
“新”字为先
年初,受疫情影响,巴塘县城交通管制,项目技术专家不能及时到场。为了保证工程顺利开展,项目部念好“新”字诀,创新工作方式,开展“云办公”。
2月初,相距一千多公里的视频会议开始了,项目技术攻坚组通过微信视频会议的方式,对项目施工中遇到的技术难点等事宜与公司专家进行了多次集中研讨,商定具体施工措施。积极利用线上交流,提高工作效率,为后续施工生产做好铺垫。
截至目前,拉哇振冲碎石桩工程累计共有效成桩34821米(a区28632米,b区6189米),占总工程量的96.7%。
风正一帆悬,奋斗正当时。接下来,拉哇项目将继续快马加鞭,全力以赴,确保圆满完成各项施工生产任务,给业主、公司交一份满意的答卷。
浏览次数:次 /
